2. Územní řízení
Po ustálení představ a požadavků stavebníka (po zhotovení architektonické studie) a po provedení požadovaných průzkumů na pozemku následuje první krok pro povolení stavby – ÚZEMNÍ ŘÍZENÍ
ÚZEMNÍ ŘÍZENÍ = proces, ve kterém se posuzuje, zda je navrhovaná stavba v souladu s územně plánovací dokumentací
Účastníci územního řízení jsou:
- Žadatel
- Obec – na jejímž území má být požadovaný záměr uskutečněn
- Vlastník pozemku nebo stavby – v případě, není-li sám žadatelem
- Vlastníci sousedních staveb / pozemků

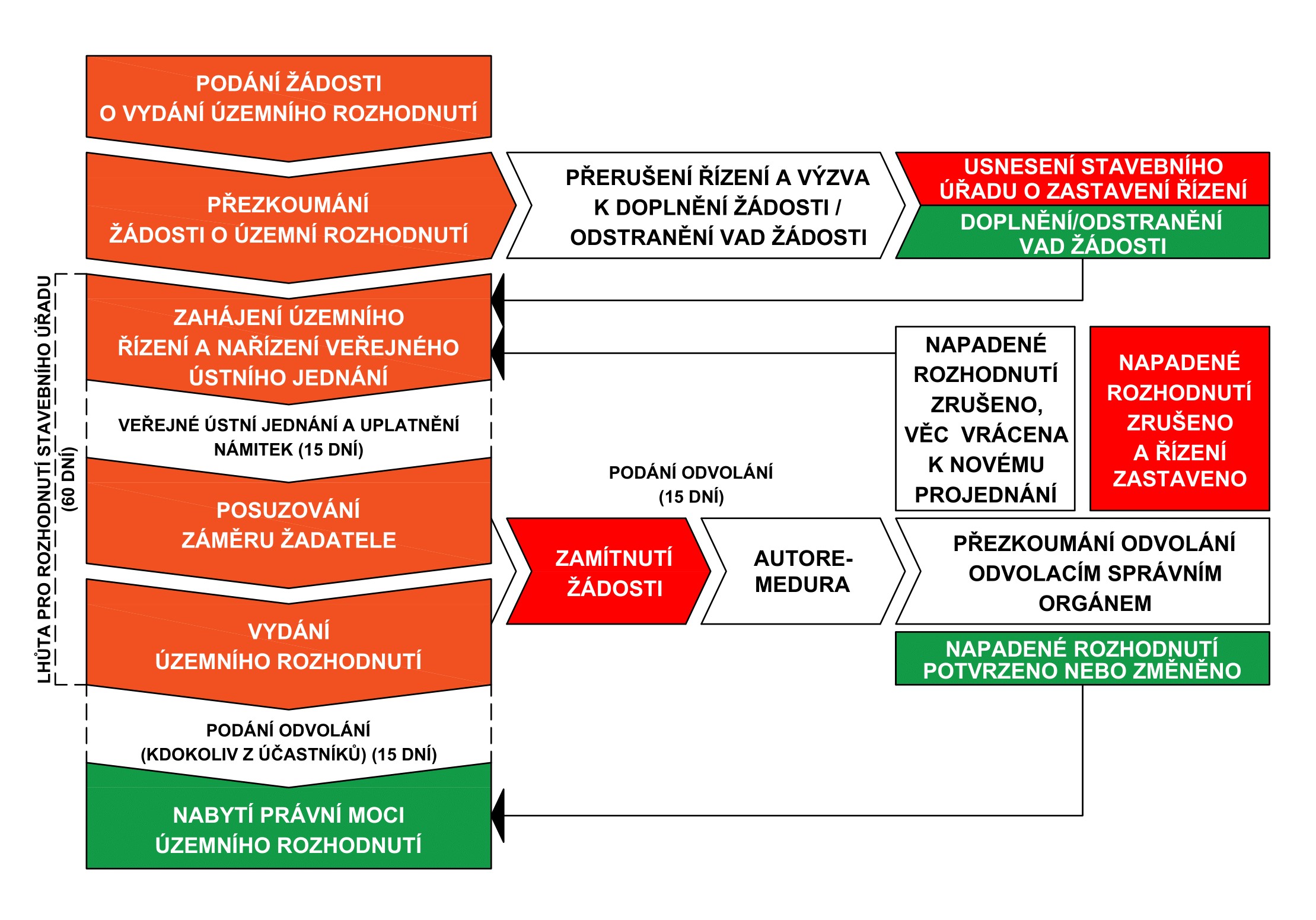

Územní rozhodnutí
Na základě územního řízení / zjednodušeného územního řízení vydává příslušný stavební úřad územní rozhodnutí:
- o umístění stavby nebo zařízení – vymezení stavebního pozemku, umístění stavby, druh a účel stavby atd.,
- o změně využití území – nový způsob využívání pozemku a podmínky jeho využití
- o změně vlivu užívání stavby na území – v souvislosti s životním prostředí nebo novými nároky na veřejnou a dopravní infrastrukturu
- o dělení nebo slučování pozemků – nové rozdělení nebo slučování pozemků
- o ochranném pásmu – chrání stavbu, zařízení nebo pozemek před negativními vlivy okolí a naopak.
K žádosti o VYDÁNÍ ÚZEMNÍHO ROZHODNUTÍ je zapotřebí doložit:
- Souhlas k umístění stavby (stavebního záměru)
- Závazná stanoviska, rozhodnutí dotčených orgánů
- Stanoviska vlastníků a smlouvy s vlastníky – veřejné dopravní a technické infrastruktury
- Dokumentaci pro vydání územního rozhodnutí – DÚR
DOBA PLATNOSTI územního rozhodnutí platí 2 ROKY ode dne nabytí právní moci (nestanoví-li stavební úřad jinak) – NEJDÉLE VŠAK 5 LET
Smlouva o dílo a DÚR
Pro VYDÁNÍ ÚZEMNÍHO ROZHODNUTÍ je zapotřebí DÚR (Dokumentace pro územní rozhodnutí), jak je uvedeno výše. Příslušnou projektovou dokumentaci zhotovuje projektant na popud stavebníka. VŠE JE SMLUVNĚ ZAVÁZÁNO.
Smlouva o dílo na zhotovení projektové dokumentace
Jedná se o smlouvu, na jejímž základě vzniká závazkový poměr mezi smluvními stranami – stavebníkem (investorem) a projektantem. Smlouva o dílo na zhotovení projektové dokumentace často zahrnuje všechny požadované stupně projektové dokumentace.
DÚR – Dokumentace pro územní rozhodnutí
Dokumentace pro územní rozhodnutí, respektive projektovaná stavba, musí být v souladu s územní plánem. Předkládá se stavebnímu úřadu, který soulad zkoumá současně s napojením stavby na infrastrukturu (kanalizace, vodovod, elektřina atd.) a dodržením platných norem a obecných požadavků na výstavbu.
Také řeší vztahy vzhledem k životnímu prostředí, zemědělskému půdnímu fondu, ochraně kulturního bohatství, požárním předpisům, dopravním a provozním podmínkám apod.
Doplňující informace k územnímu řízení
Zjednodušené územní řízení
Výhodou je kratší lhůta řízení – neprobíhá veřejné ústní jednání.
Zjednodušené územní řízení lze vést v případě:
- záměr je v zastavěném území nebo v zastavitelné ploše
- záměr nevyžaduje závazné stanovisko k posouzení vlivů na životní prostředí
- žádost je doložena závaznými stanovisky, rozhodnutím dotčených orgánů
- žádost je doložena souhlasem účastníků řízení
Nelze spojit se stavebním řízením.
Kdy postačí?
- u stavebních záměrů, které v procesu realizace stavby nevyžadují stavební povolení ani ohlášení
- u ohlašovaných staveb, jejich změn a zařízení
- u změn staveb
- u změny druhu pozemku a způsobu využití pozemků o výměře nad 300 m2 do 1000 m2
- u staveb umisťovaných v uzavřených prostorech ohraničených existujícími budovami, pokud odpovídají jejich způsobu užívání a nemění se vnější půdorysné ohraničení a výškové uspořádání prostoru
- u terénních úprav do 1,5 m výšky nebo hloubky o výměře nad 300 m2 nejvíce však do 1000 m2 na pozemcích, které nehraničí s veřejnými pozemními komunikacemi nebo veřejným prostranstvím, pokud nedochází k nakládání s odpady
- u odstavných, manipulačních, prodejních, skladových nebo výstavních ploch nad 300 m2 nejvíce však do 1000 m2, které neslouží pro skladování nebo manipulaci s hořlavými látkami nebo látkami, které mohou způsobit znečištění životního prostředí.
Územní rozhodnutí lze nahradit
Územním souhlasem
Vydává se stavebním úřadem místo územního rozhodnutí pokud:
- stavební záměr je v zastavěném území nebo v zastavitelné ploše
- poměry v území se podstatně nemění
- stavební záměr nevyžaduje nové nároky na veřejnou dopravní a technickou infrastrukturu
Nelze vydat pro záměry, kde je vyžadováno závazné stanovisko k posouzení VLIVŮ PROVEDENÍ ZÁMĚRU NA ŽIVOTNÍ PROSTŘEDÍ (EIA).
Veřejnoprávní smlouvou
Smlouva mezi STAVEBNÍ ÚŘADEM a ŽADATELEM o umístění stavby, o změně využití území a o změně vlivu užívání stavby.
Nelze jí uzavřít, pokud pro daný stavební záměr je vyžadováno závazné stanovisko k posouzení VLIVŮ PROVEDENÍ ZÁMĚRU NA ŽIVOTNÍ PROSTŘEDÍ (EIA).
Územní rozhodnutí se nevydává pokud
- jej nahrazuje REGULAČNÍ PLÁN
- se vydává SPOLEČNÉ POVOLENÍ - SPOLEČNÉ ÚZEMNÍ A STAVEBNÍ ŘÍZENÍ
Od 1. ledna 2018 lze na základě novely stavebního zákona č. 183/2006 Sb. využít společného územního a stavebního řízení. Výsledkem tohoto řízení je vydání rozhodnutí, kterým se stavba umisťuje a současně povoluje.
